3月28日,陕煤石门2×66万千瓦扩能升级改造项目5号机组(岩门口电厂1号机组)顺利升至660MW额定负荷,并圆满完成100%工况。

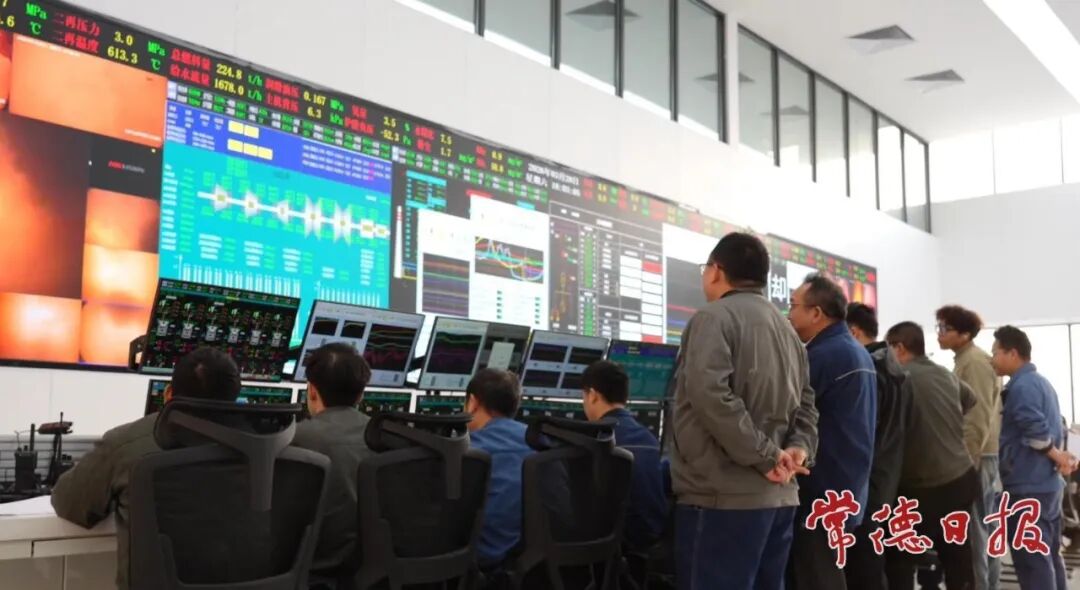

试验现场
自3月26日机组并网以来,5号机组严格按照试运计划高效推进多项涉网试验,前两日先后完成带负荷试运、高低加冲洗、、深调工况下PSS试验及进相验证、燃烧调整、安全门校验以及50%、70%工况进相等关键试验项目,所有试验均一次成功。3月28日,试验团队先后在500—520MW区间完成安全门校验,在550MW工况下完成84%进相试验,并于当日18时成功将机组负荷提升至660MW额定值,同步完成100%进相试验。

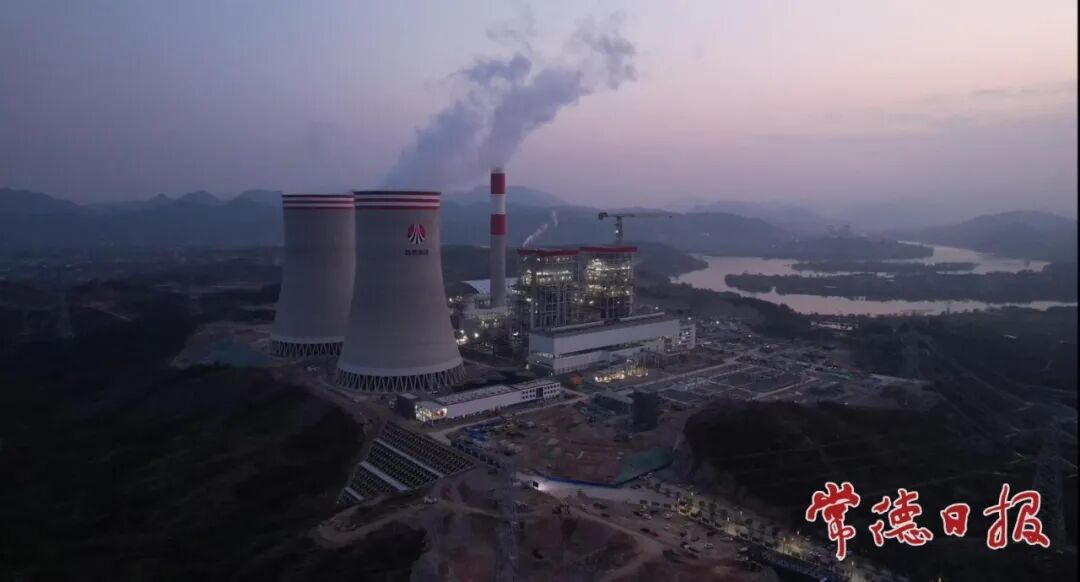

鸟瞰暮色下的施工现场
今年以来,陕煤石门2×66万千瓦扩能升级改造项目继续保持高效推进的态势。3月,5号机组正式进入整套启动阶段,并成功开展,接下来,还将完成一次调频试验、深调下一次调频试验、汽轮机调速系统参数建模、、AGC及AVC试验、甩负荷试验等剩余项目,确保机组按期高质量进入168小时试运行,力争早日投入商业运行。同时,6号机组(岩门口电厂2号机组)的安装工作也是多点开花:炉前碱洗高标准完成,为锅炉点火创造了条件;发电机穿转子工作圆满收官,本体安装进入最后冲刺阶段。
